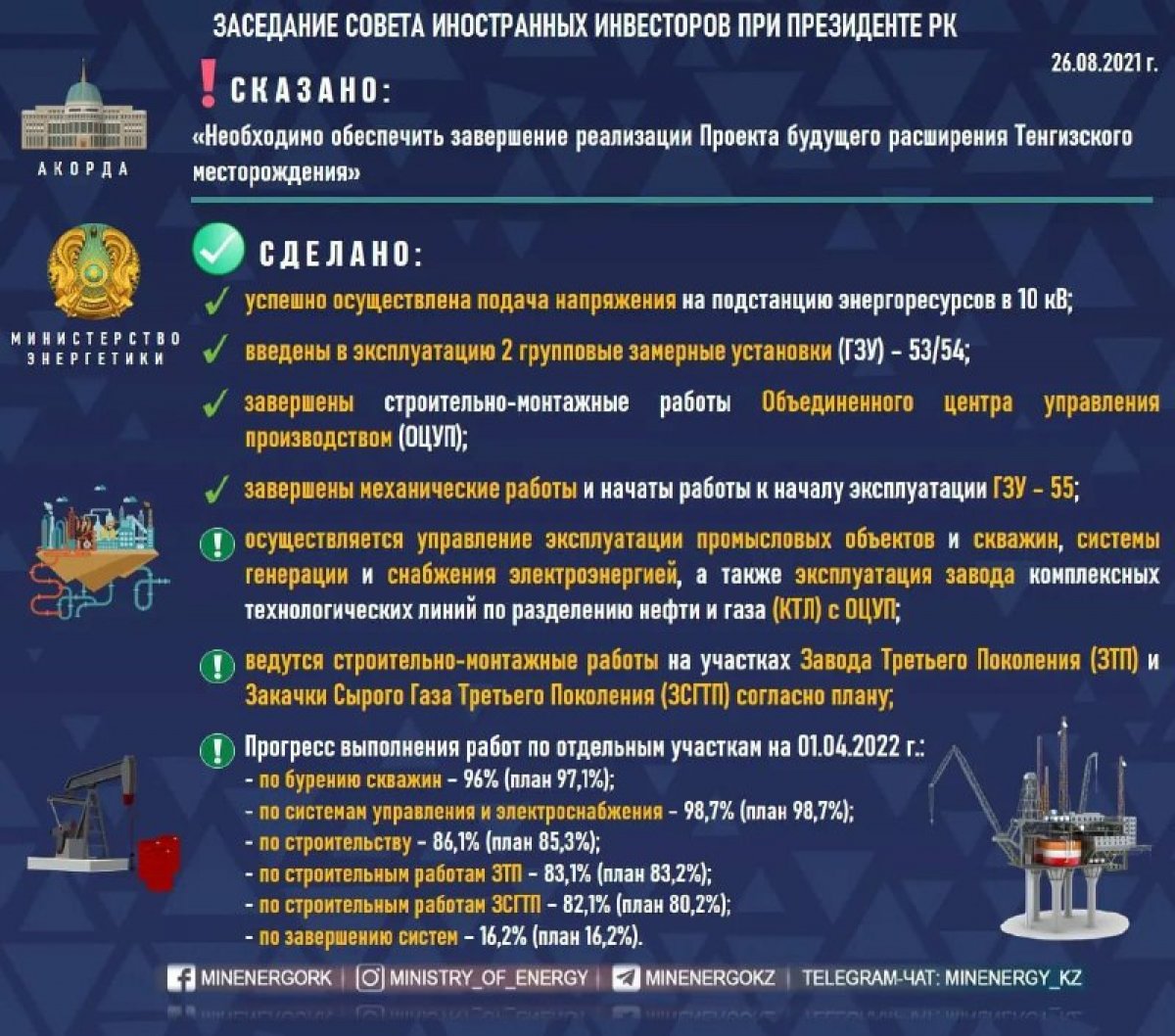

СДЕЛАНО: успешно осуществлена подача напряжения на подстанцию энергоресурсов в 10 кВ; введены в эксплуатацию 2 групповые замерные установки (ГЗУ) – 53/54; завершены строительно-монтажные работы Объединенного центра управления производством (ОЦУП); завершены механические работы и начаты работы к началу эксплуатации ГЗУ – 55; осуществляется управление эксплуатации промысловых объектов и скважин, системы генерации и снабжения электроэнергией, а также эксплуатация завода комплексных технологических линий по разделению нефти и газа (КТЛ) с ОЦУП.

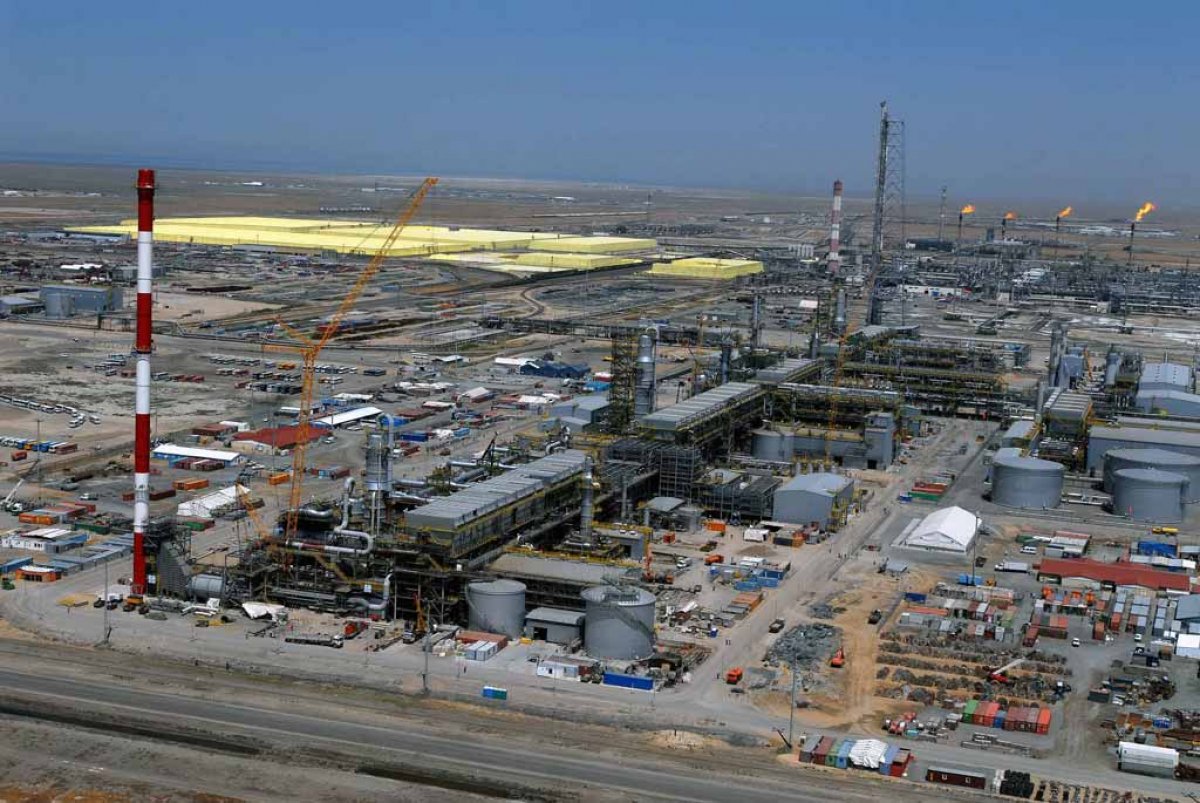

Ведутся строительно-монтажные работы на участках Завода Третьего Поколения (ЗТП) и Закачки Сырого Газа Третьего Поколения (ЗСГТП) согласно плану; Прогресс выполнения работ по отдельным участкам на 01.04.2022 г.: - по бурению скважин – 96% (план 97,1%); - по системам управления и электроснабжения – 98,7% (план 98,7%); - по строительству – 86,1% (план 85,3%); - по строительным работам ЗТП – 83,1% (план 83,2%); - по строительным работам ЗСГТП – 82,1% (план 80,2%); - по завершению систем – 16,2% (план 16,2%).
